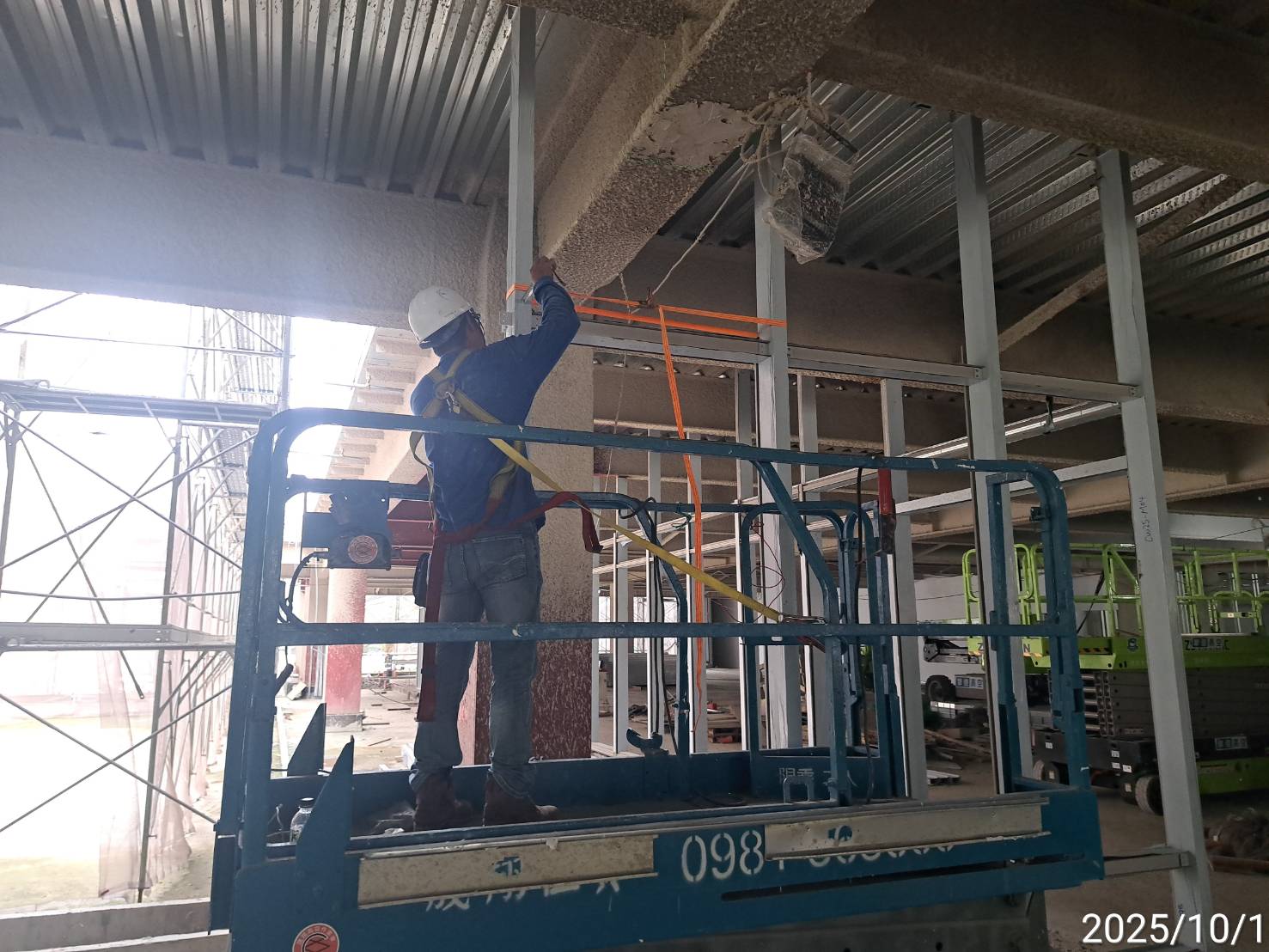

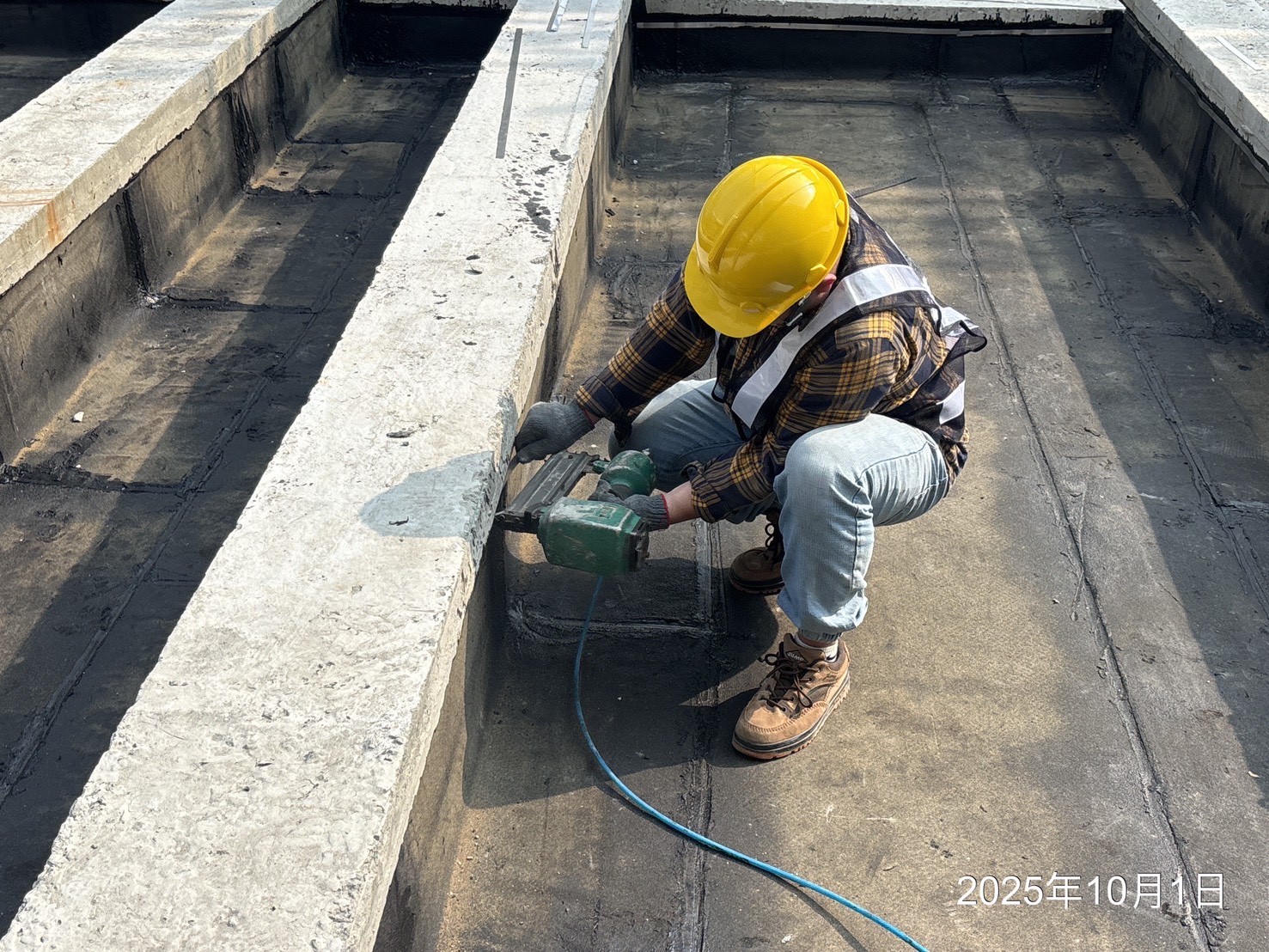

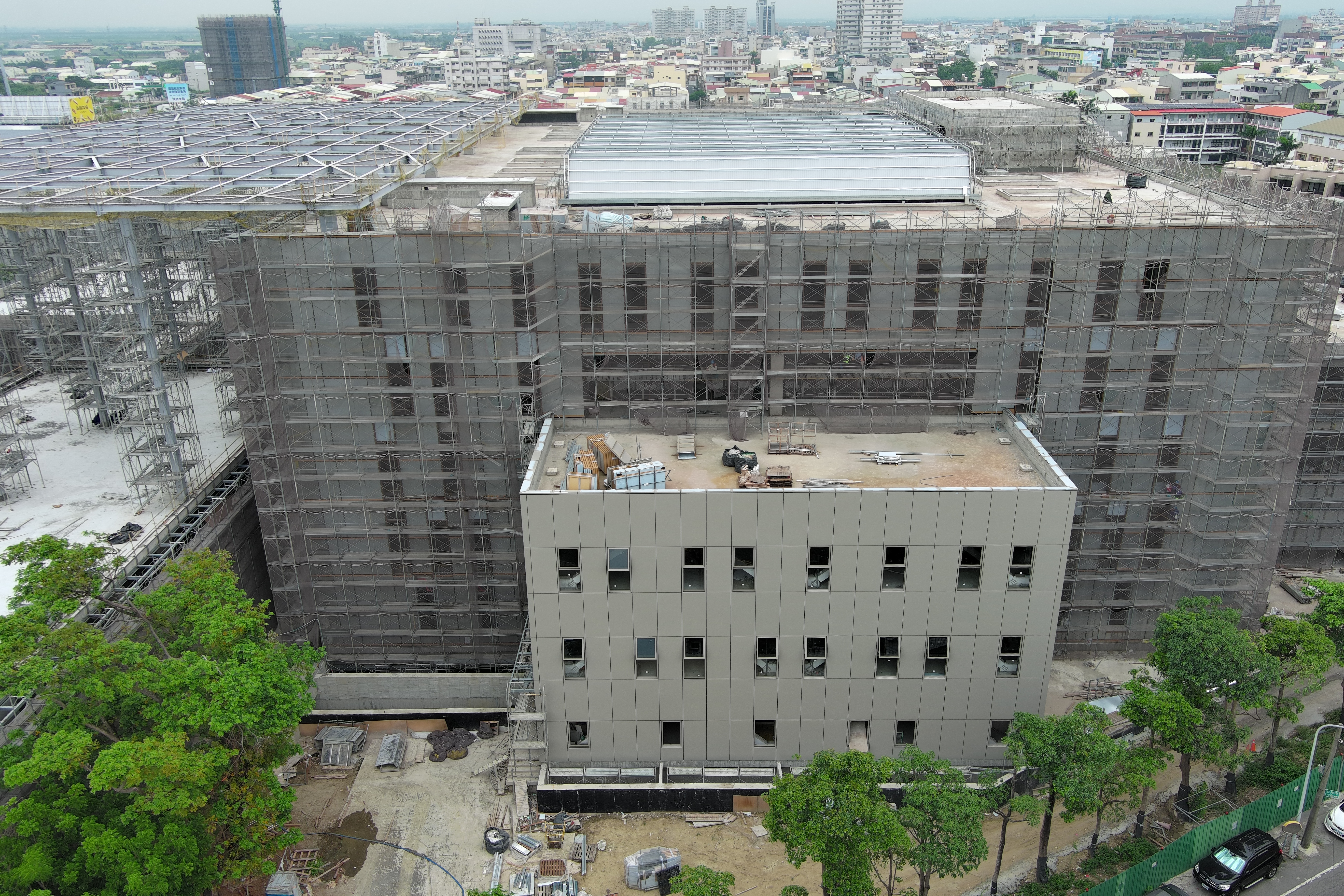

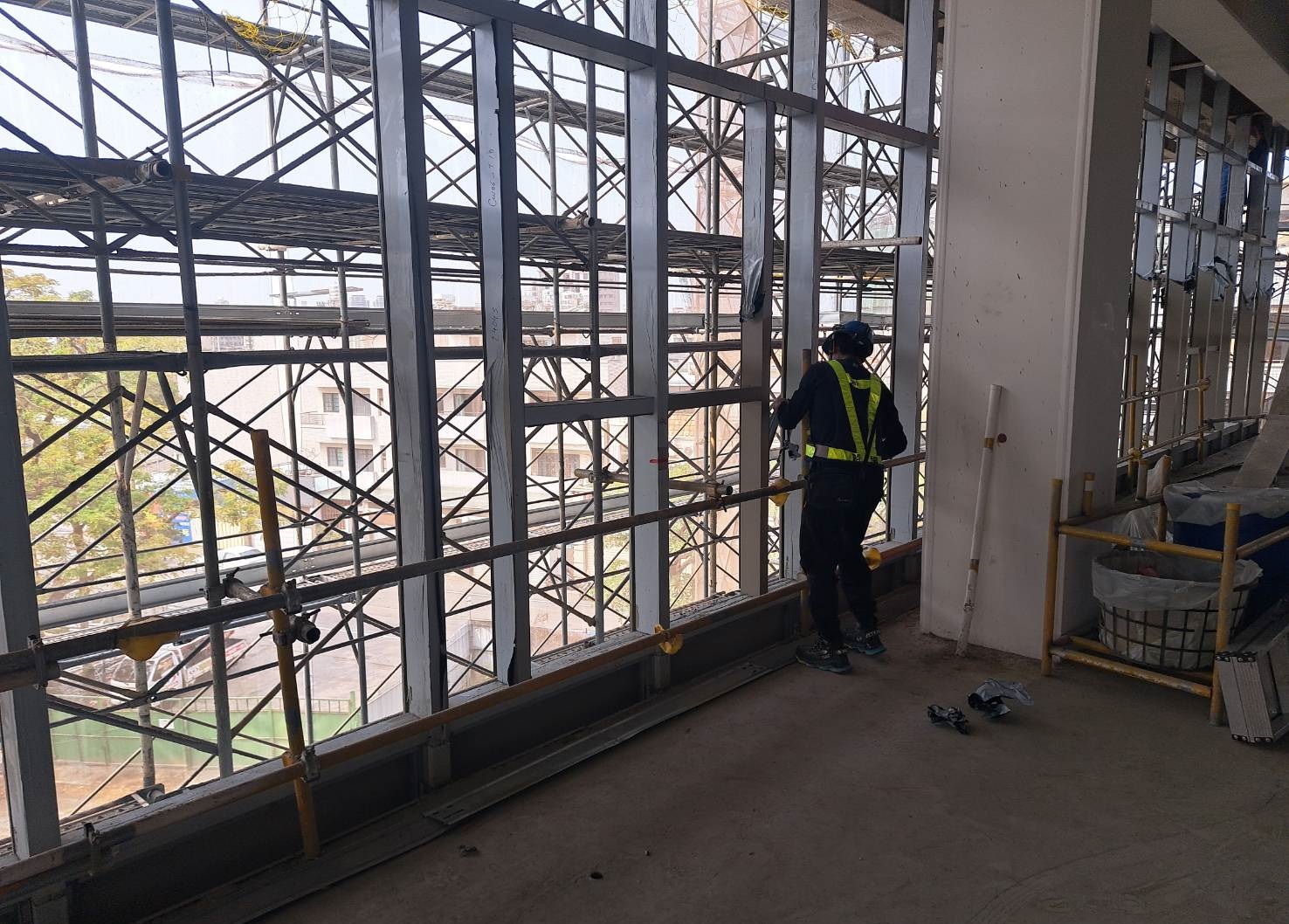

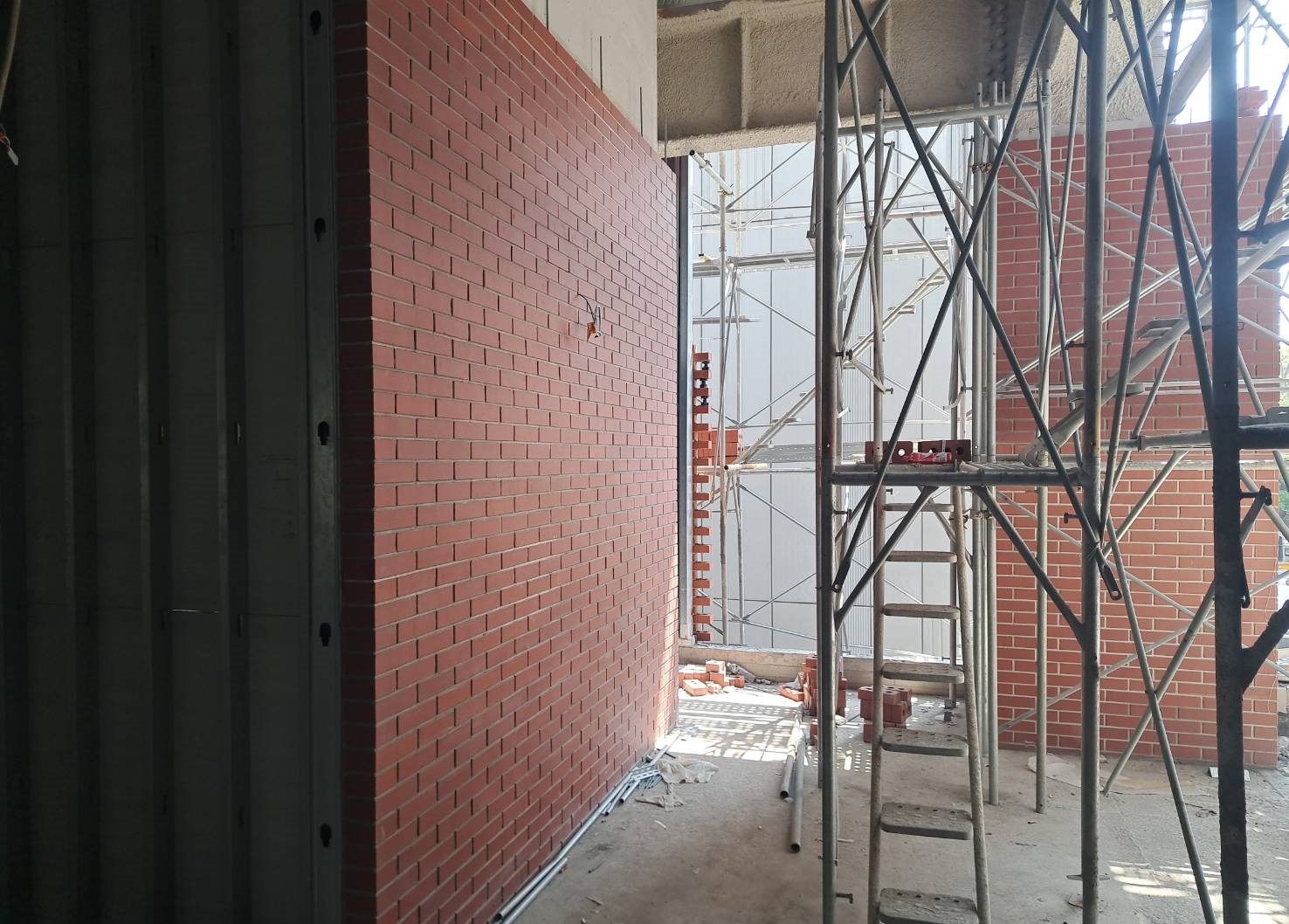

典藏中心-鋼構電焊作業、鋼承鈑鋪設、筏基撐牆結構施作、筏基地梁澆置
圖書館-開挖作業、鋼構廠內加工、筏式基礎施作
阿勃勒花季來臨了
現在工地每天都飄著黃金雨
目前阿勃勒大道我們規劃為工安走廊及員工休息區(如下圖)
讓施工人員午休時段吃午餐、睡午覺,有如在野餐般
休憩也成了一個享受呢!
在此呼籲,目前工地無對外開放,請大家勿擅自進入工地唷!
(上圖:勞工休息區)

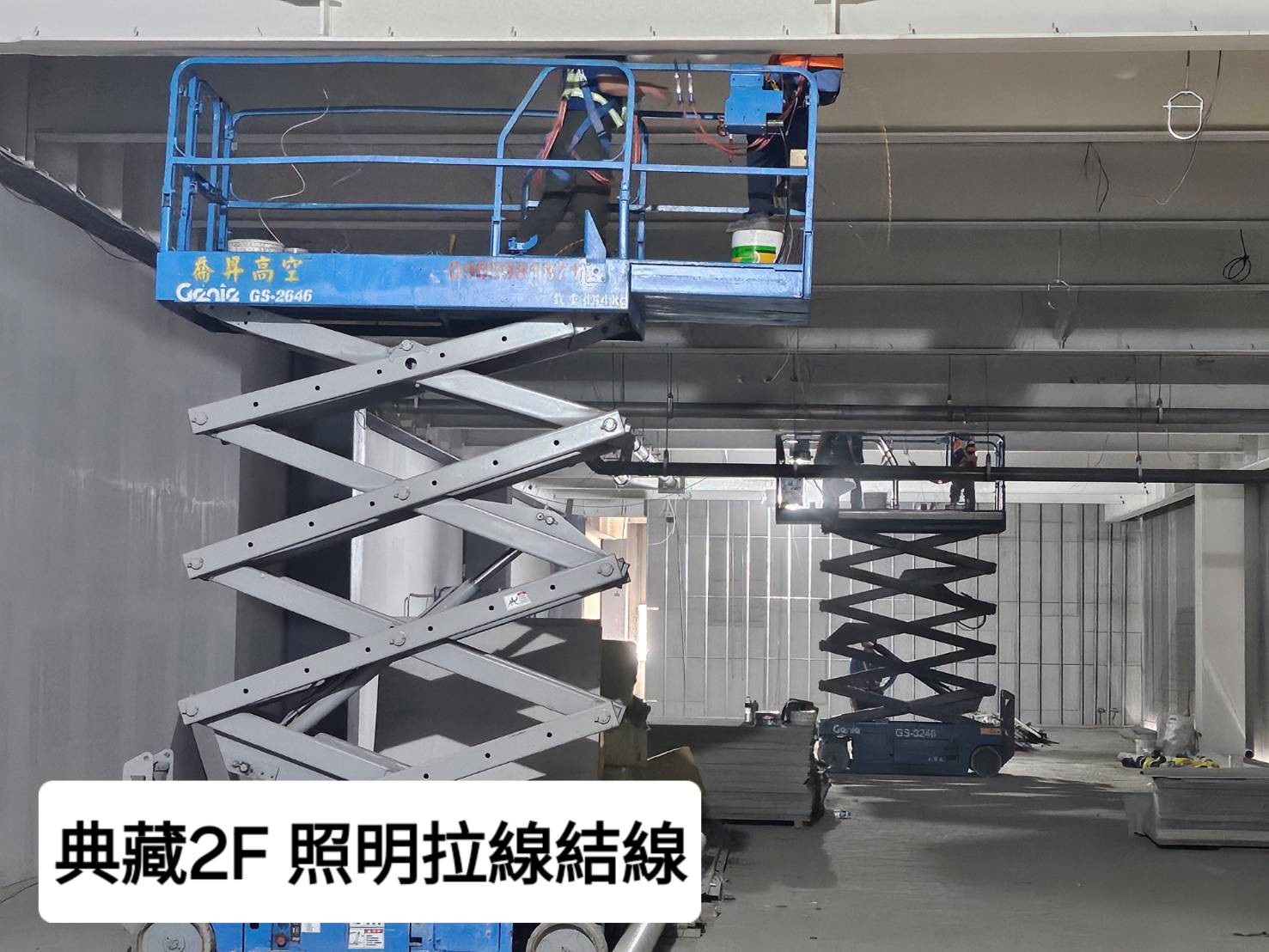

目前 典藏中心頂板 先行鋪設鋼承鈑,
一方面避免下雨導致內部積水
另一方面,減少下雨導致停擺的施工項目

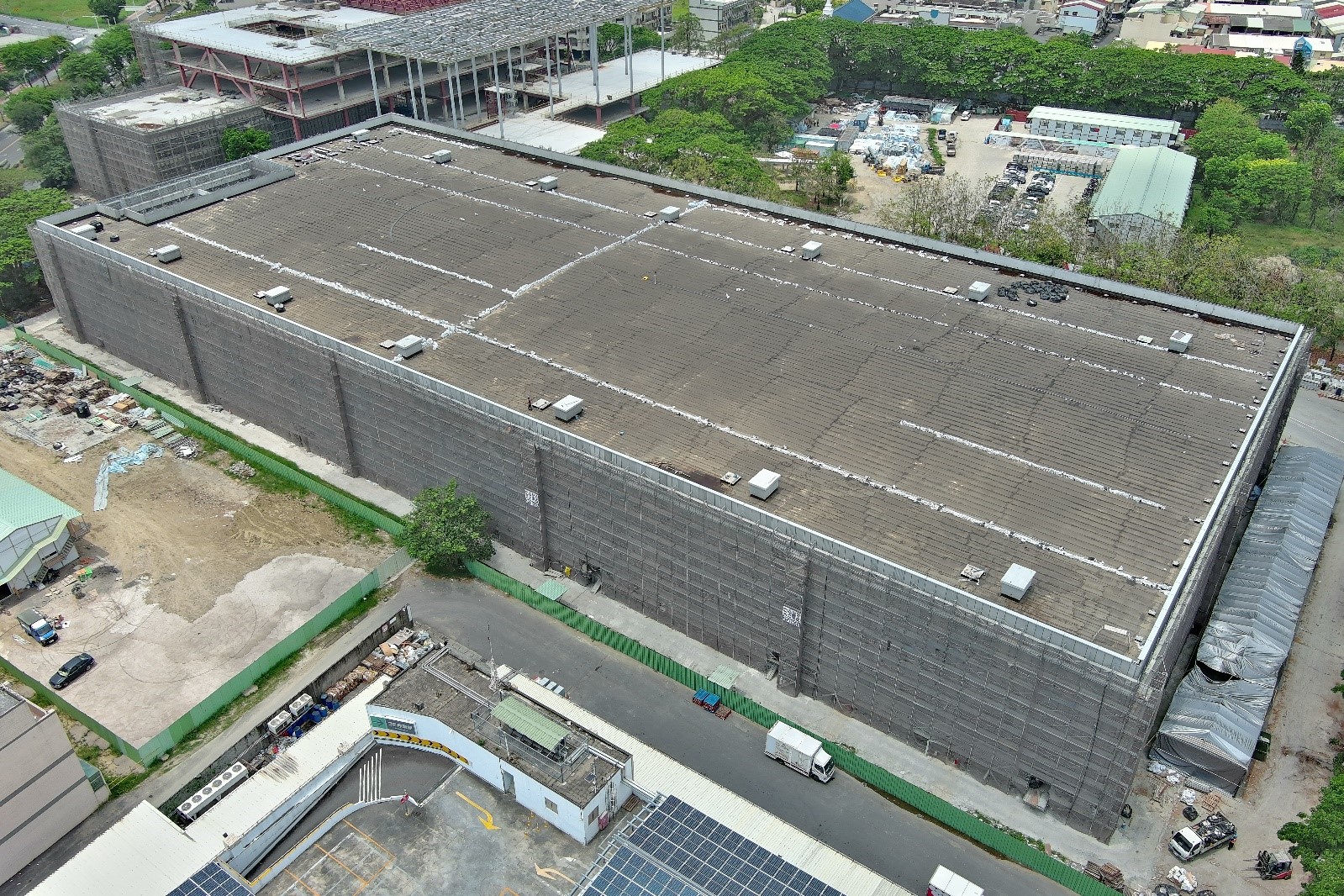

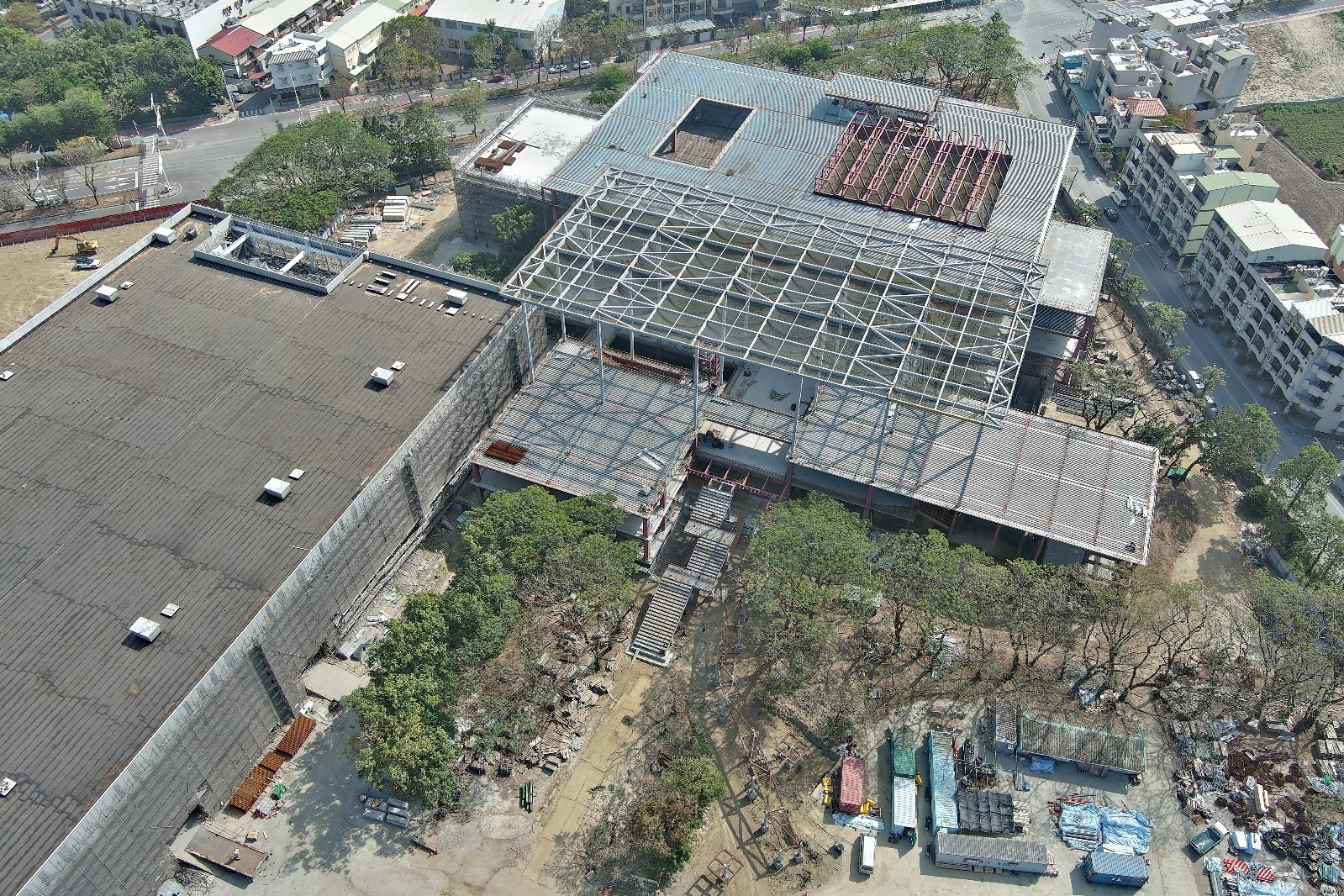

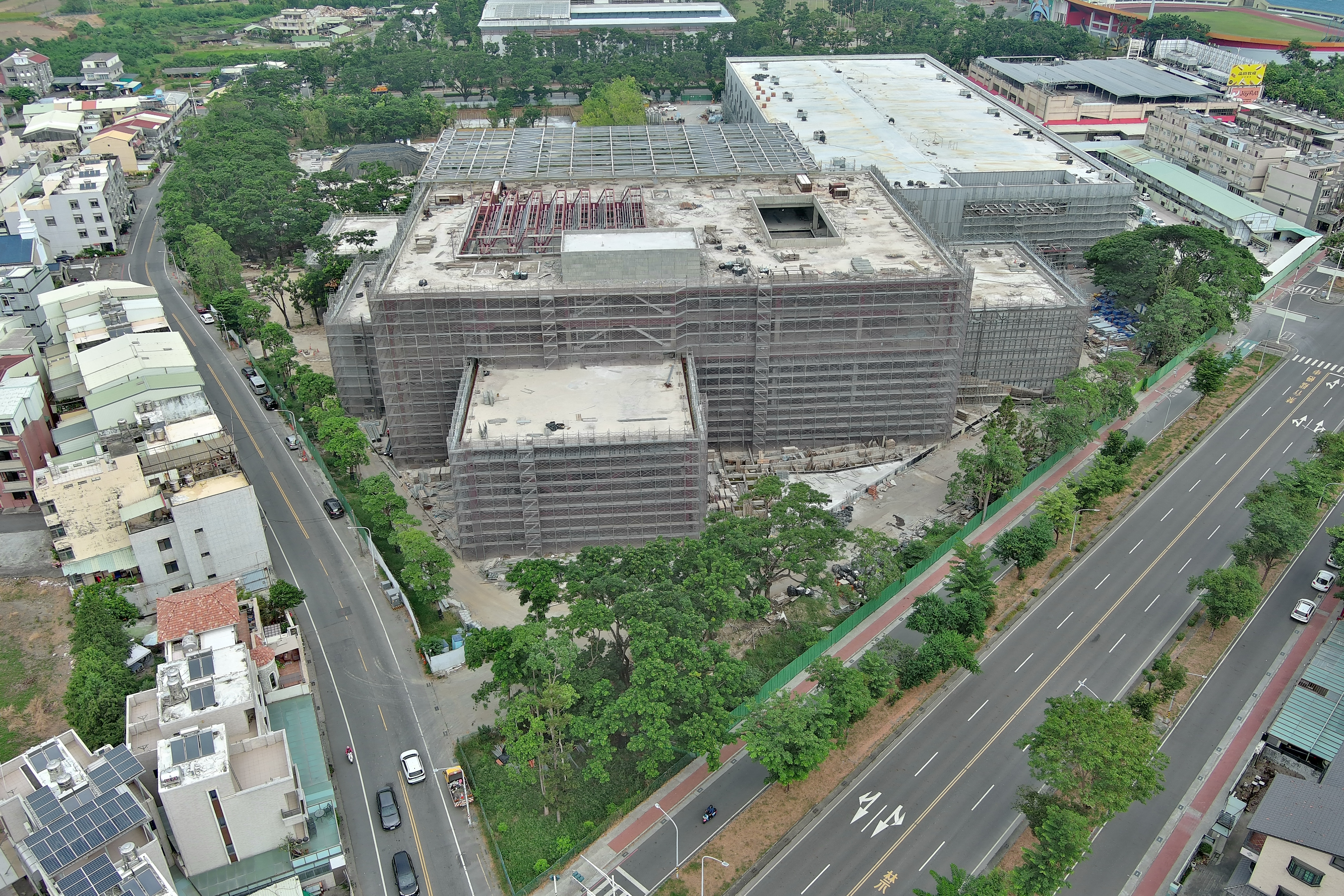

(上圖:112/05/31 空拍照片)
(上圖:112/05/31 空拍照片)

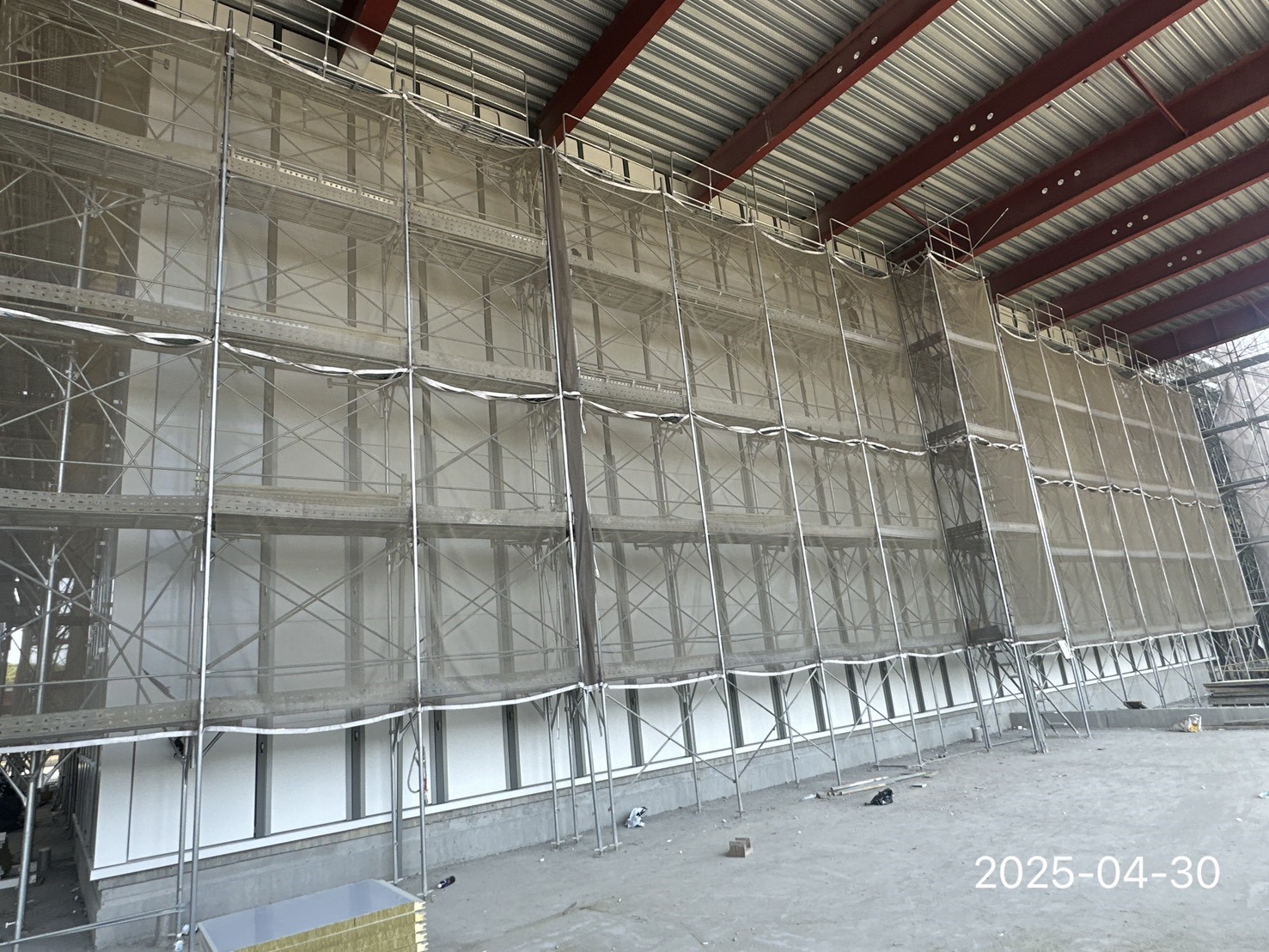

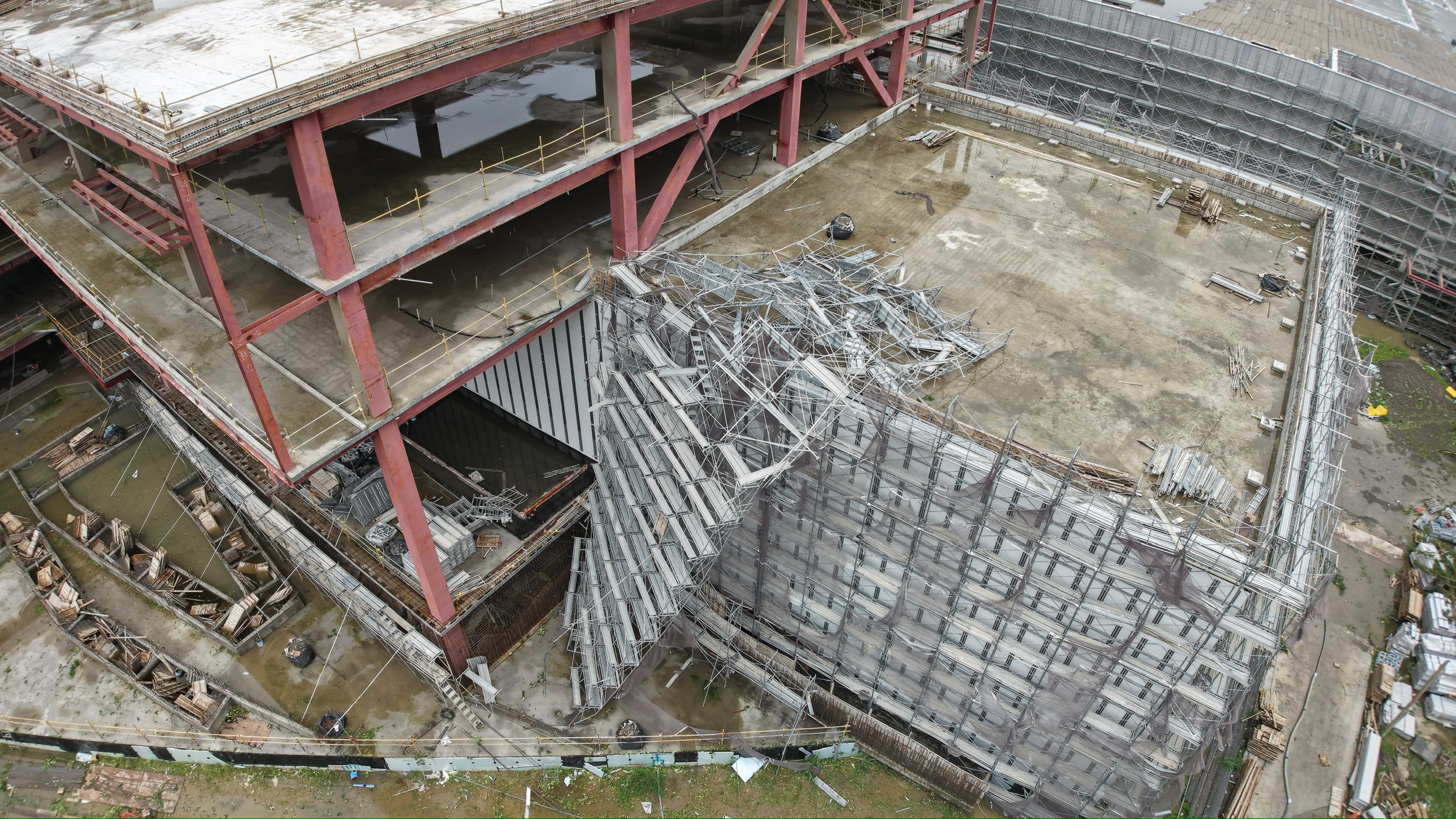

因 典藏中心進入了撐牆結構施作階段,施作位置有高低落差,

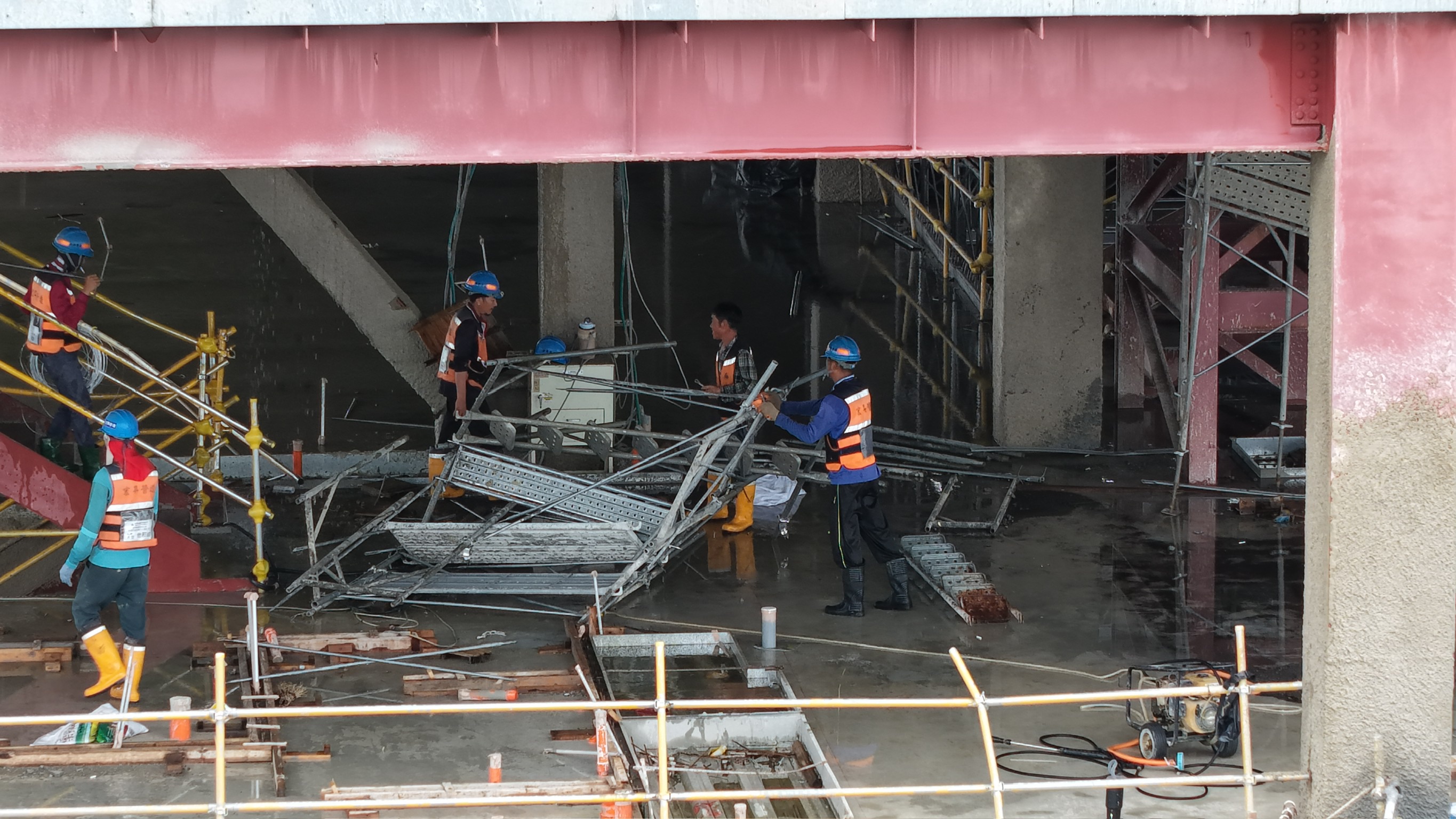

我們設置了上下設備、安全母索等 安全設施及設備,確保施工人員施作過程的安全性

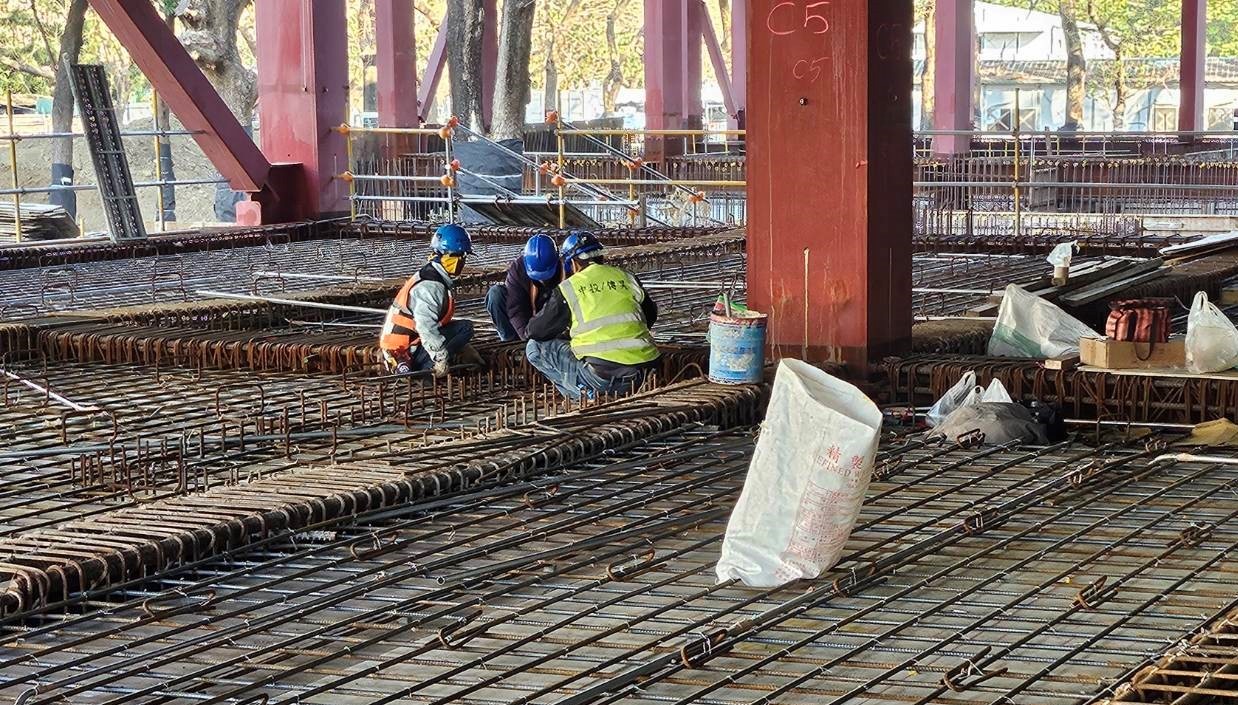

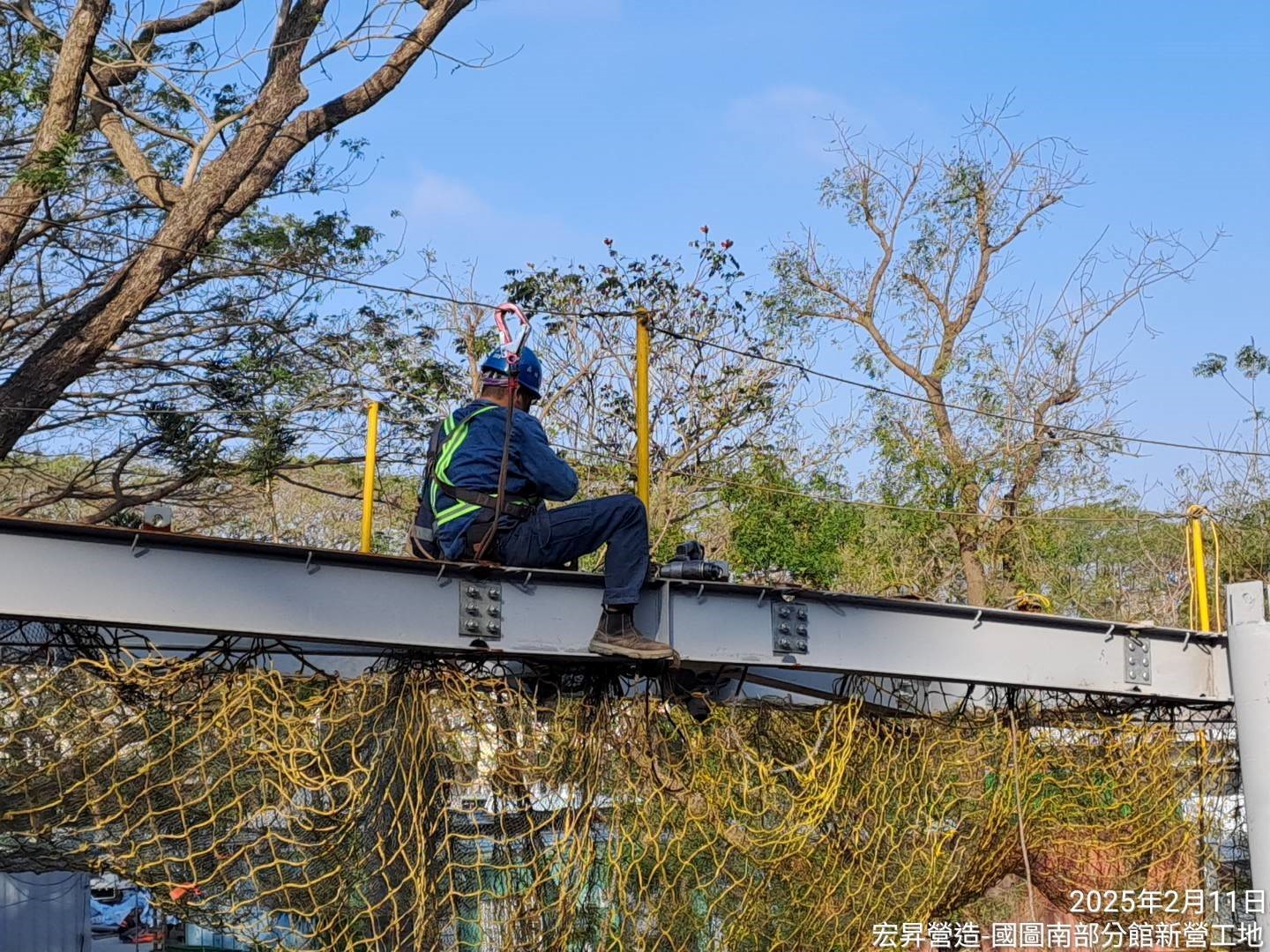

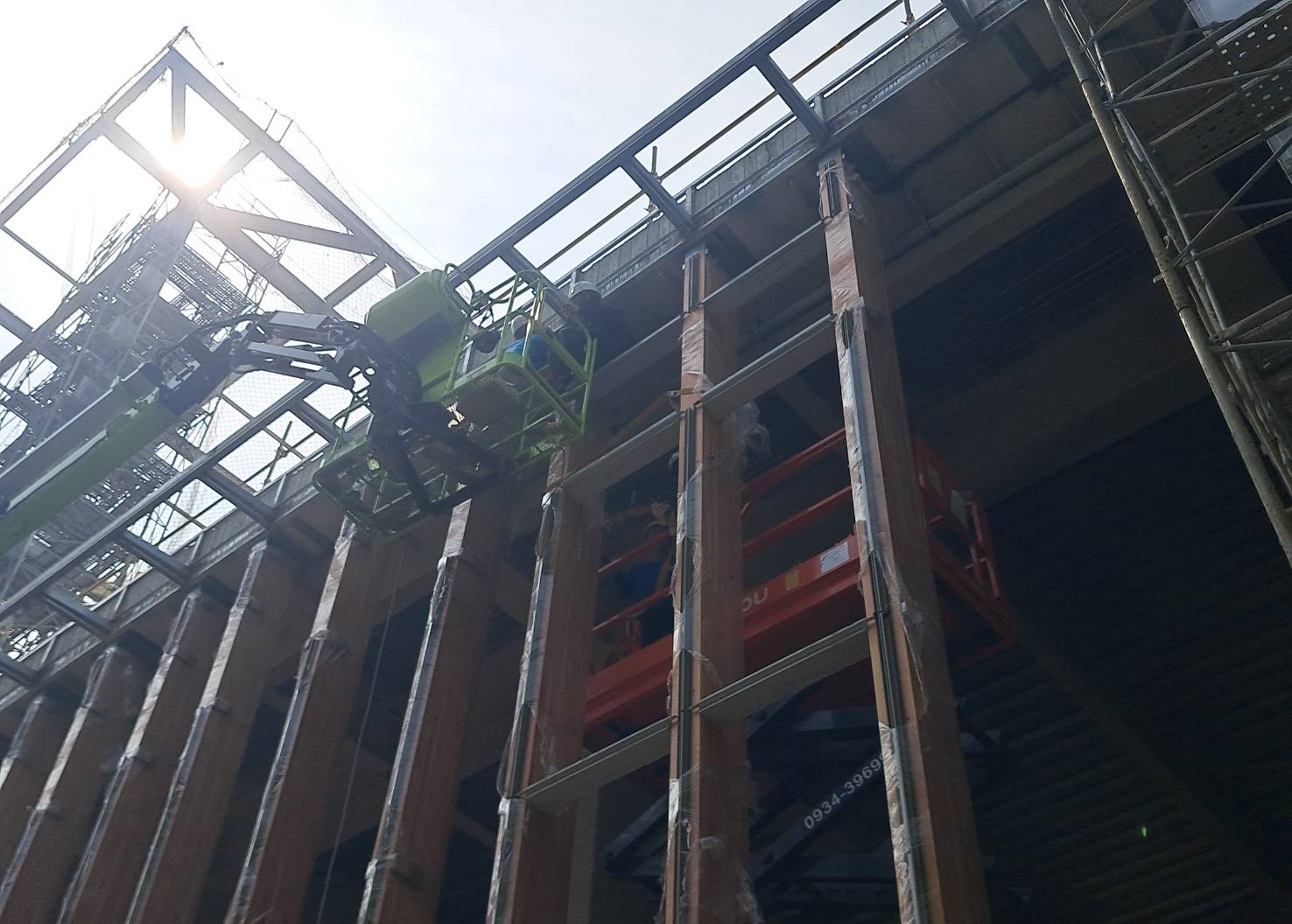

(上圖:典藏中心 電焊作業)

(上圖:典藏中心上下設備設置)
但 最近進入了雨季
為了 施工人員的安全,我們停工好幾日
而 開挖區也出現了積水現象,
為了避免雨水沖刷導致 土壤鬆動、地基下陷等現象,我們啟動了抽水機抽水、鋪蓋防水帆布
時時刻刻處於備戰狀態,
巡視工區內外狀況、安全觀測數據 等

(上圖:防水帆布鋪蓋,避免雨水沖刷)
外面下著雨,我們的心也跟著憂愁了起來
揪心著,害怕工地是否有哪個環節沒注意到
讓雨水給沖壞了!
在此 感謝施工團隊們的辛勞,堅守這片工地
讓氣候影響降到最低。

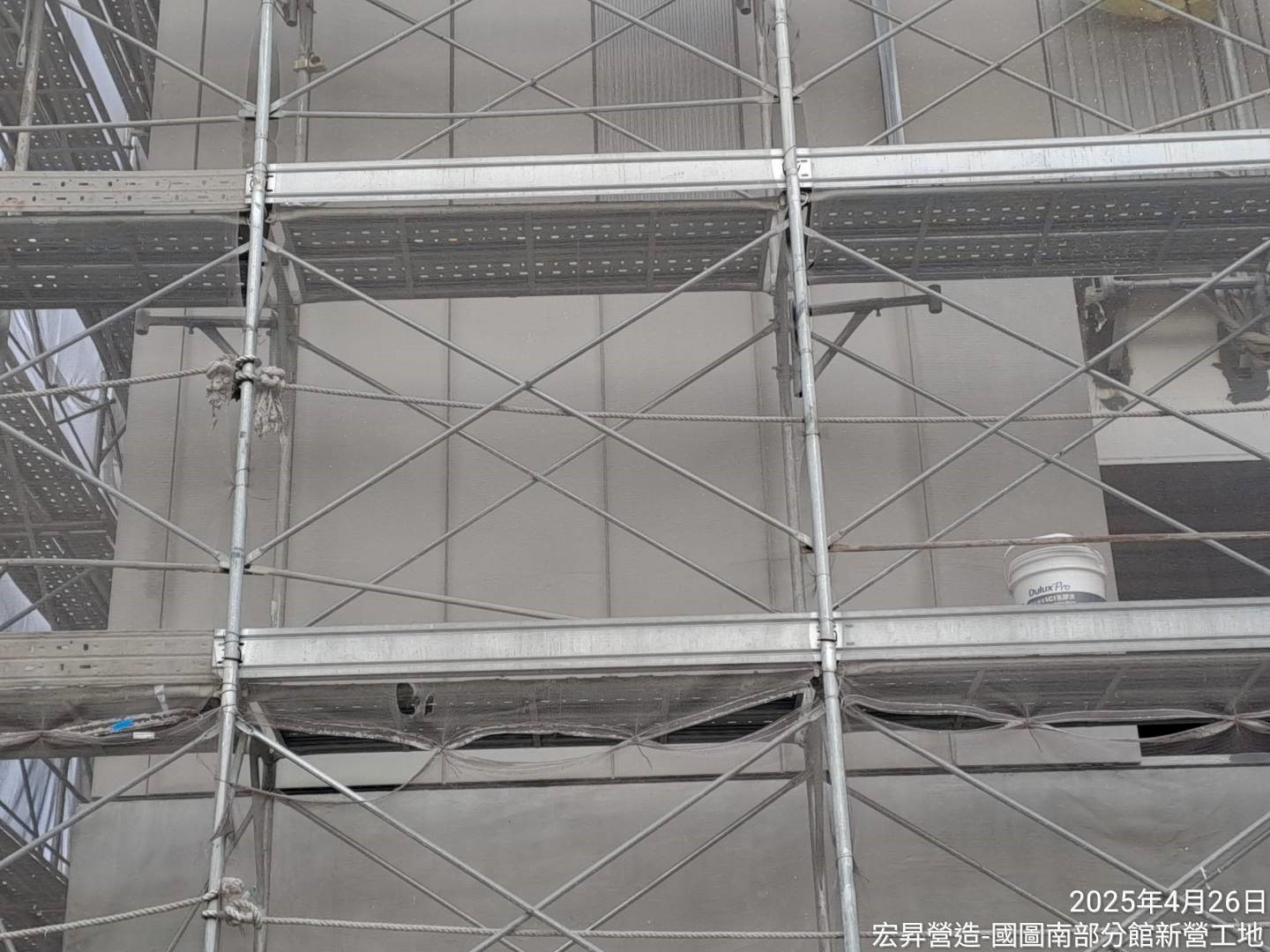

典藏中心-鋼構焊接

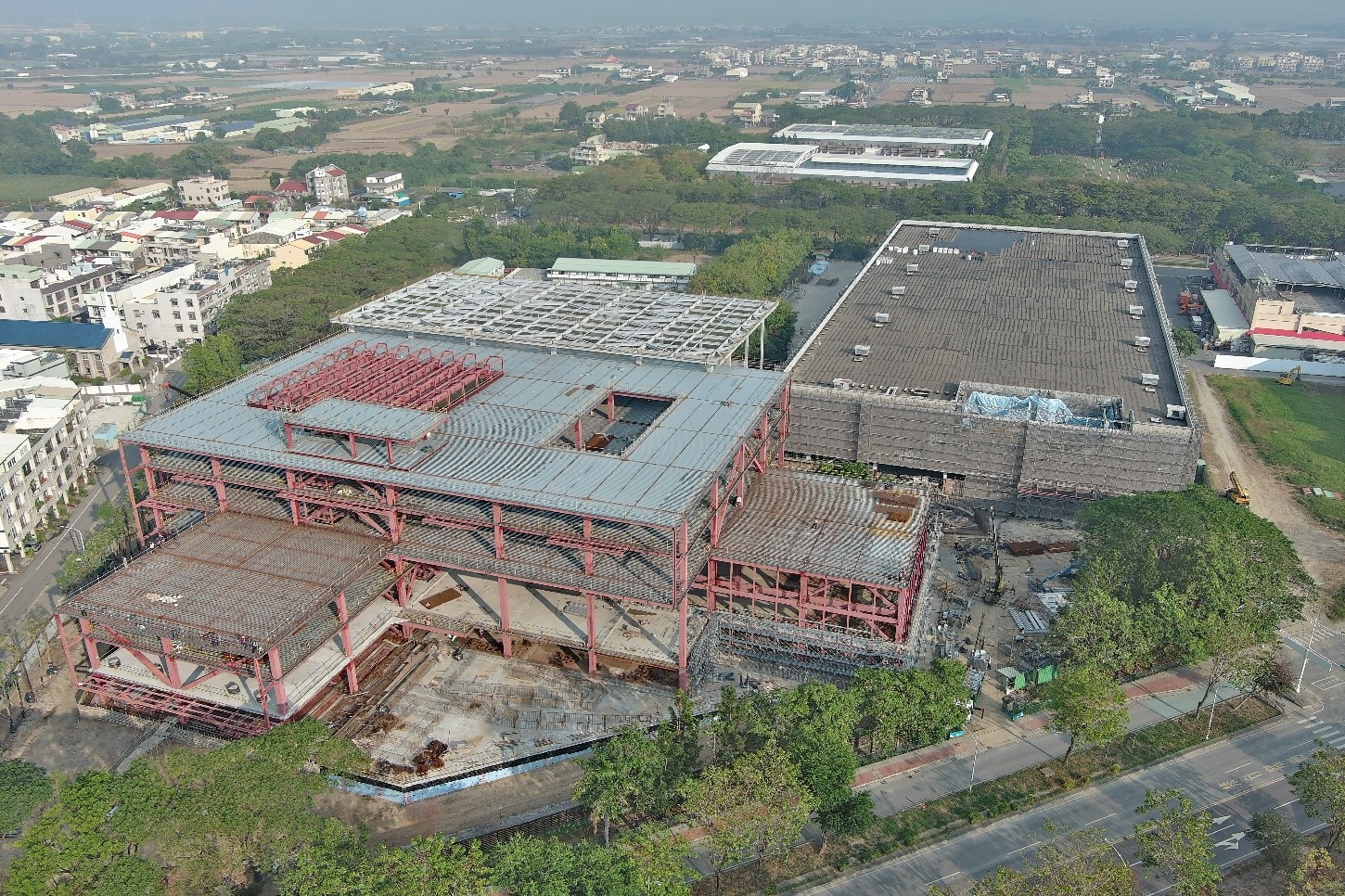

共構區-鋼構吊裝

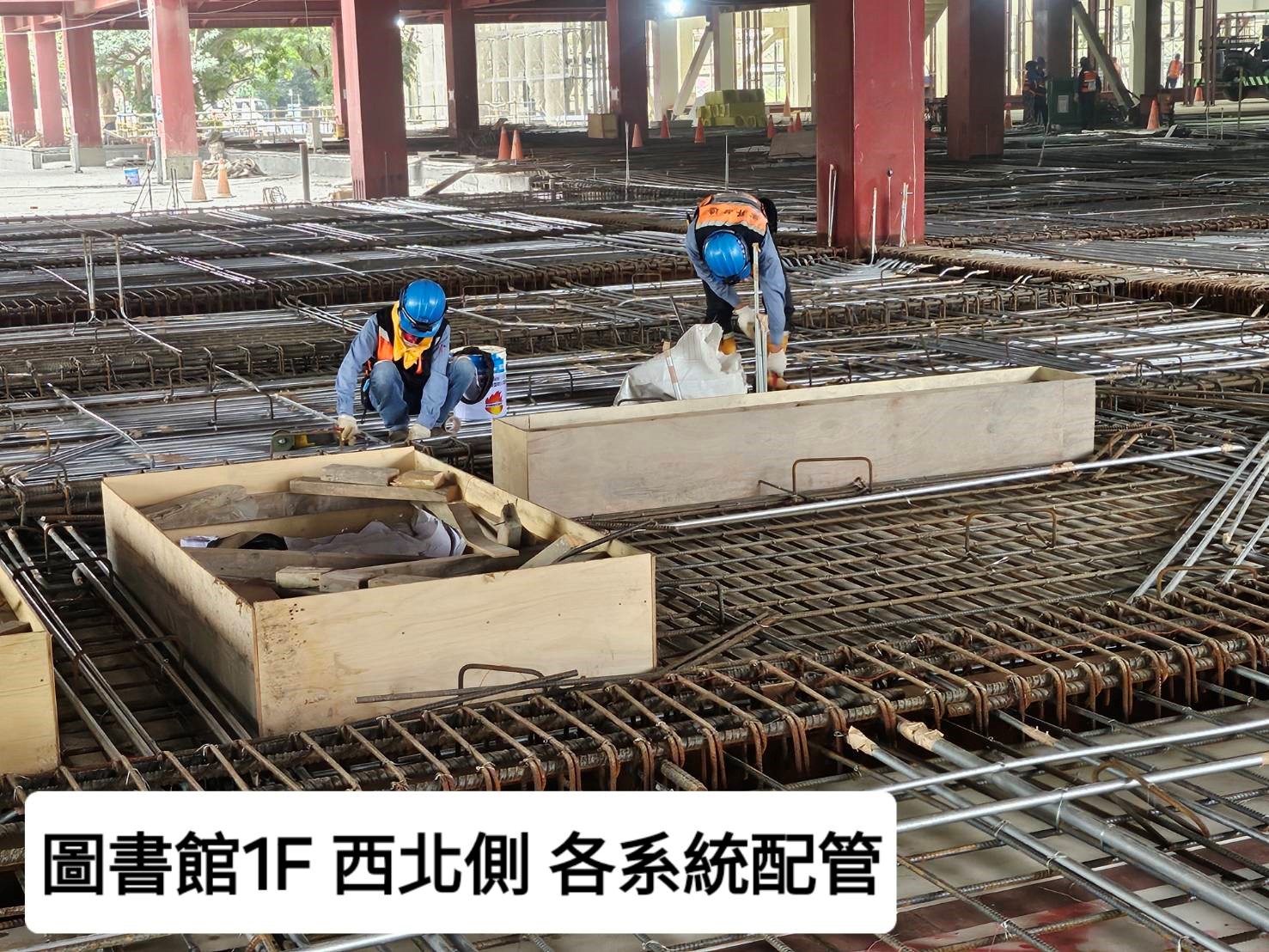

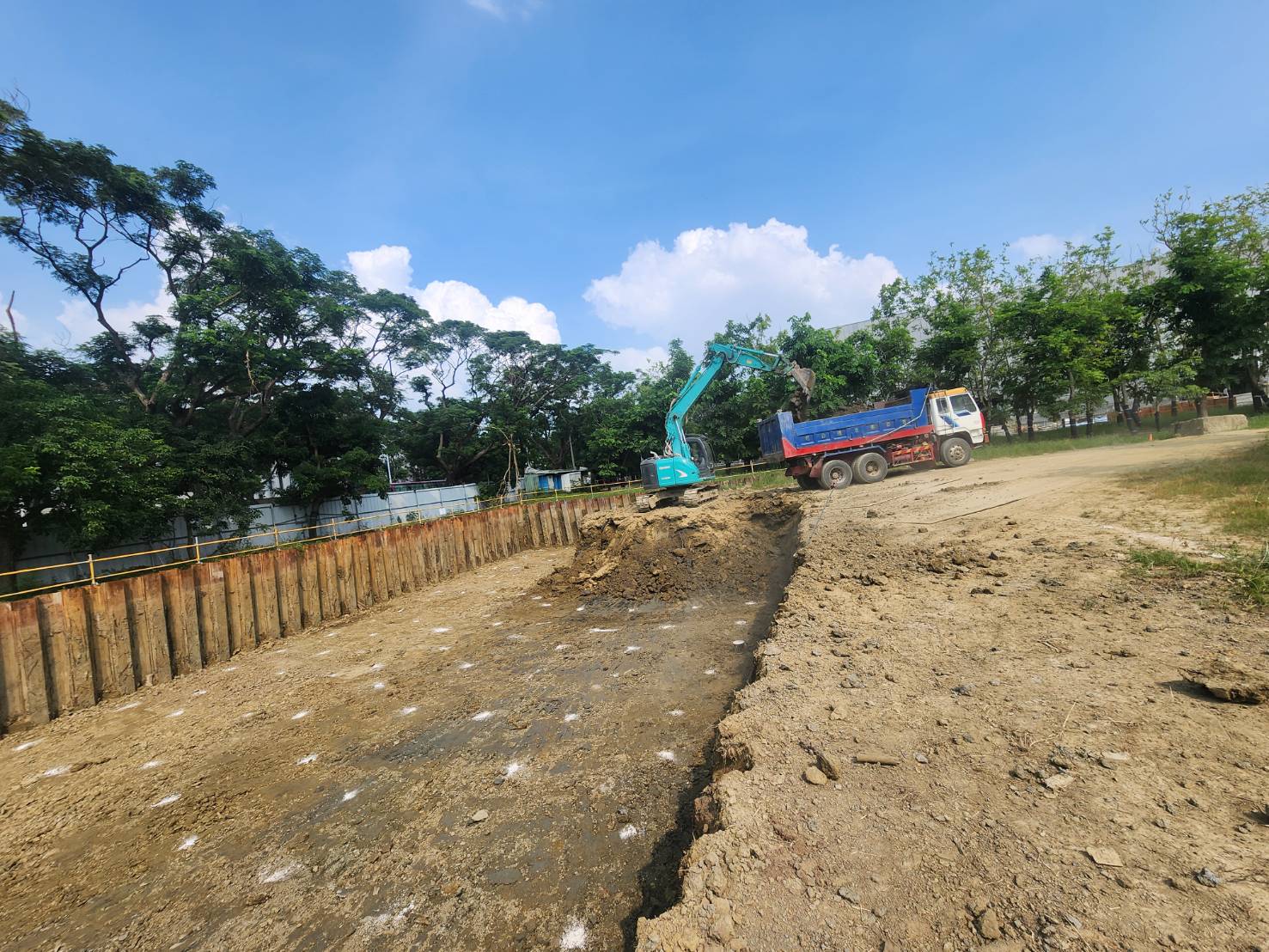

圖書館-土方開挖
進入了梅雨季,為了防範大雨及颱風
我們進行了防汛演練
(上圖:防汛演練)
(上圖:防汛演練)
也因為近期下雨
為了施工人員的安全,我們在雨後停工了幾天,讓太陽能曬曬工地
避免
典藏中心鋼構焊接作業,造成感電
圖書館開挖,土壤含雨量過大鬆動,造成施工危險
近期也開始恢復施作

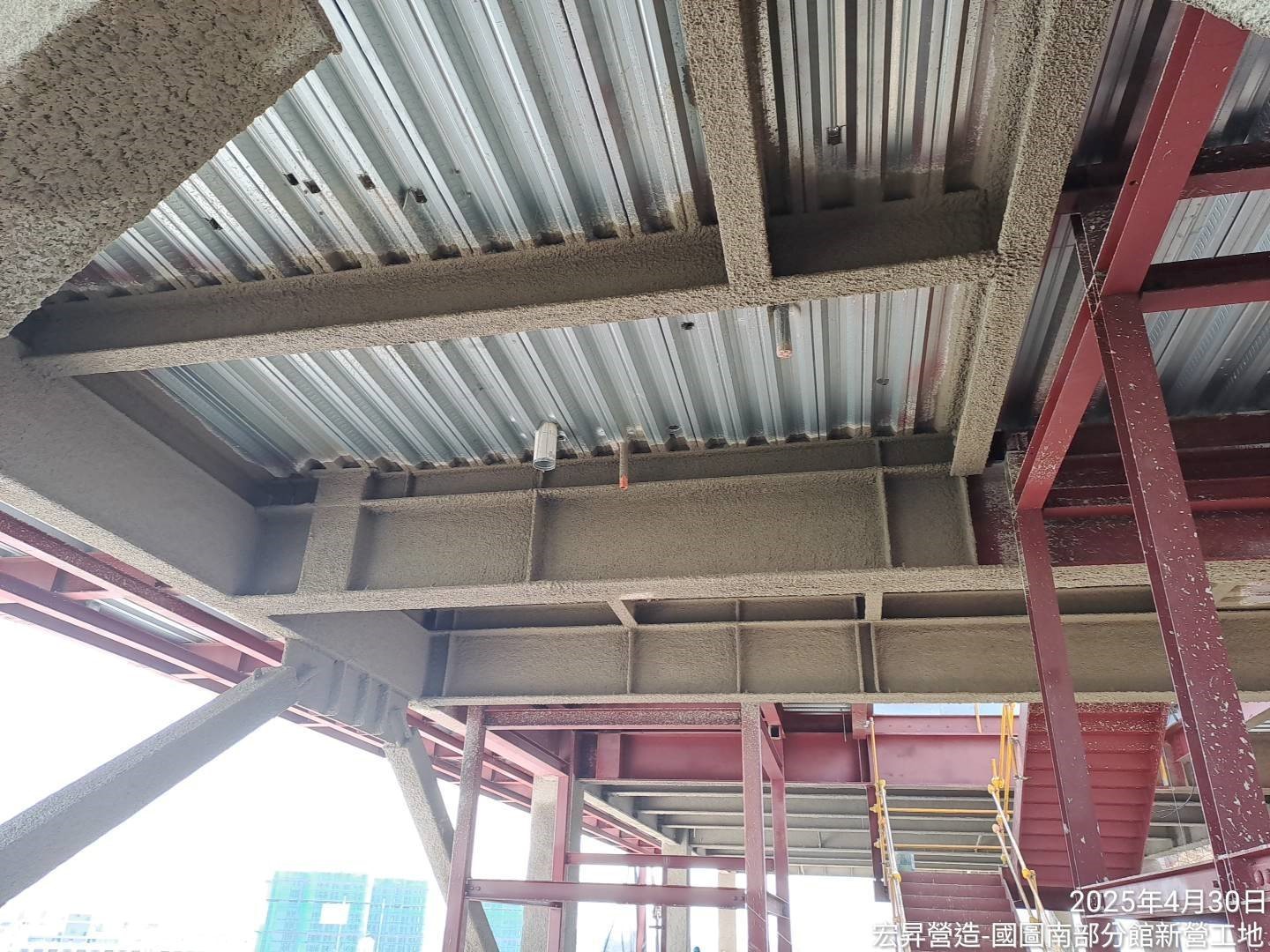

典藏中心鋼構也已經接近完成階段
(上圖 典藏中心鋼構吊裝 112/05/10現況)
共構區因受限基地開挖區域動線及現地保留樹種影響,
鋼構吊裝作業用吊車必須開至地下開挖面進行吊裝,
由於共構區鋼構吊裝作業半徑最遠達46米,
因此必須使用大型300噸吊車來進行吊裝,
又因現況地基為軟弱土壤層,
除必須進行厚度達60cm以較具承載力之天然級配替換原土壤之地質改良補強措施外,
並在作業動線上鋪設達210片雙層鋼板
以確保吊車在安全無虞的作業條件下進行吊裝作業
(上圖 共構區位置)
(上圖 大型300噸吊車作業)
我們時刻的關心各施工人員的安全
讓大家有個安全的施工環境
謝謝施工人員的辛勞,也謝謝宏昇營造的用心
國圖南館暨聯合典中心總樓地板面積為1萬5456坪,地下1層、地上5層之建築物,為南臺灣唯一國家級圖書館,未來將成為圖書資訊發展與圖書館服務的創新育成中心;另設「聯合典藏中心」將完整典藏全國出版之圖書資料和學術資源,並有「全國數位資源保存中心」徵集具有保存價值的數位資源予以保存。國圖南館暨聯合典中心,為政府在南臺灣建置圖書資源與文化記憶的國家級資料庫,也是我國國際學術交流的重要樞紐。
曾館長衷心期盼在此眾緣匯聚,各界的共同支持和關注下,國圖南館暨聯合典中心確實掌握各項作業期程,如期於114年底完工啟用,讓國圖南館暨國家聯合典藏中心不僅成為支援臺灣學術研究重鎮外,更是民眾享受優閱好時光的最佳去處,共同見證「卓越國圖・智慧臺灣」之願景逐步實現。
